Importe a planilha do cronograma, delegue cada etapa a um responsável e acompanhe previsto contra executado. Quem está em campo atualiza pelo celular em dois toques — e o resumo do dia chega no grupo do WhatsApp, com a imagem do Gantt.
Roda no seu servidor · sem app para instalar · funciona no navegador do celular
O cronograma é feito com capricho no começo do contrato e vira um arquivo que ninguém abre. Enquanto isso, o andamento real vive espalhado em conversas.
Ela exige computador, versão certa e paciência. Quem está na obra não vai abrir — e quem cobra descobre o atraso tarde demais.
“A fundação terminou”, “falta o laudo”, uma foto, um áudio. A informação existe, mas ninguém consolida — e ela some na rolagem do grupo.
Etapa que fica em 90% por três semanas. Sem peso e sem regra de medição, o número do relatório não sustenta uma decisão.
Traga o CSV da planilha que você já usa — por semana ou por datas de início e término. Reimportar por cima é seguro: atualiza o plano e preserva avanço, comentários e histórico.
Cada etapa ganha responsáveis, peso de 1 a 10 e uma regra de medição. Cada pessoa recebe um convite com o link de acesso e vê só o que lhe cabe.
Pelo celular, em dois toques: andamento, comentário, foto, arquivo. O painel recalcula avanço, curva, atraso e caminho crítico na hora.
As ferramentas que um cronograma contratual exige — e nada que só sirva para encher tela.

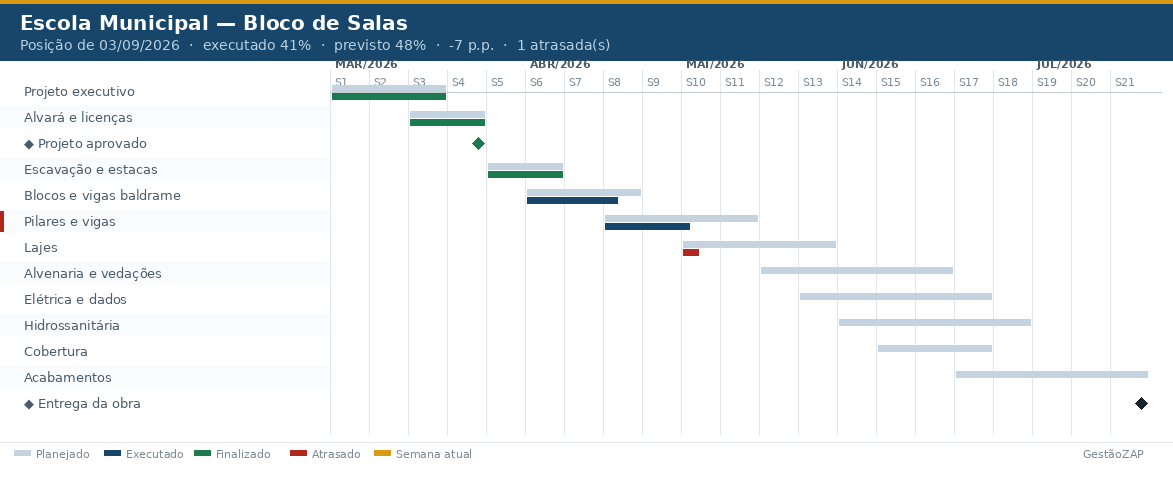

Barra do planejado e, sobre ela, o quanto já andou. Por semana ou por dia, com marcos, semana atual destacada e leitura decente no celular.
Etapa de 1 a 10. Concluir três itens pequenos não mexe no indicador mais do que erguer metade da estrutura.
O executado é reconstruído do histórico, semana a semana — não do percentual de hoje. O passado não é reescrito quando alguém atualiza um número.
CPM com folga total por etapa, dependências FS, SS e FF, marcos e aviso de conflito. Nada é remarcado por conta própria.
0/100, 50/50 ou unidades entregues, além do percentual livre. É o antídoto da etapa eterna em 90%.
Versione o plano aprovado e meça o desvio contra ele. Replanejar prazo é uma operação registrada, não um apagão silencioso.
Nos dias e horários que você escolher, o grupo recebe o andamento, o que está atrasado e a imagem do cronograma.
Instala pelo navegador, sem loja de aplicativos. Tela simples, feita para atualizar etapa em pé no canteiro.
Grave um áudio e ele vira texto — a transcrição roda na própria máquina, sem mandar a voz de ninguém para fora.
Público, só contratante, só contratada ou pessoas específicas. Cada arquivo pode ficar vinculado à etapa a que pertence.
PDF do painel, imagem do Gantt, CSV e planilha para Excel — esta com uma aba de Gantt colorida, pronta para imprimir.
Quem mudou o quê, quando e de qual valor para qual. Um cronograma contratual sem trilha de auditoria não serve de prova.
Ninguém precisa lembrar de entrar no sistema para saber como está a obra. Nos dias e horários configurados, o grupo recebe o resumo com o que avançou, o que atrasou e quantos dias de atraso — e, logo em seguida, a imagem do cronograma em mensagem separada, para não sumir atrás do “ler mais”.
O mesmo resumo pode ir por e-mail, para colaboradores e para endereços externos, com alertas de etapa atrasada e de dependência em conflito.
O sistema separa quem executa de quem acompanha — e troca o vocabulário quando o projeto não é uma obra, mas um processo administrativo.
Importe o CSV, convide duas pessoas e veja o primeiro Gantt de previsto contra executado antes do fim do dia.
